Circulation modifiée dans la Scheldelaan à partir de février 2025

Le projet Lillo-Galge, qui prévoit la pose de câbles électriques souterrains entre le poste à haute tension de Lillo et le futur poste à haute tension de Galge, nécessitera une légère modification de la circulation entre février et mai 2025.

Travaux de réparation du câble souterrain

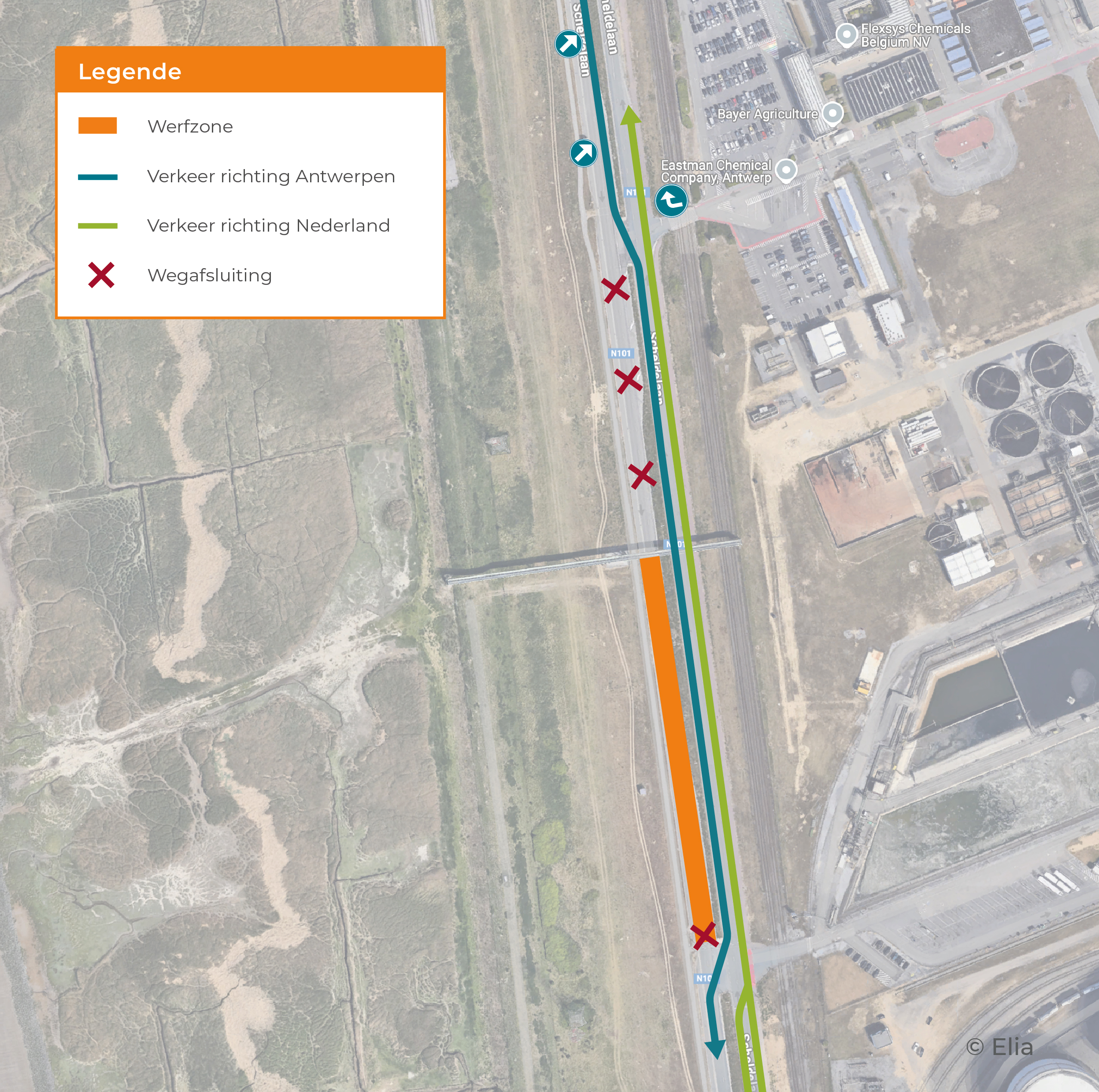

Après l'achèvement de la pose du câble en décembre 2024, un défaut a été découvert lors des tests techniques qui ont suivi. Pour le résoudre, une partie de la Scheldelaan devra être de nouveau ouverte à hauteur de Bayer Agriculture, ce qui implique une modification de la circulation. Cela concerne un tronçon d’environ 110 mètres. Le côté en direction d’Anvers sera totalement fermé. De l'autre côté, une bande circulera en direction des Pays-Bas et l'autre en direction d’Anvers. Les travaux de réparation auront lieu entre février et mai 2025. Davantage d’informations sur les dates exactes suivront.

Ce site web utilise des cookies pour optimaliser votre expérience de navigation. Certains de ces cookies sont strictement nécessaires pour garantir le fonctionnement de ce site web et ne peuvent pas être refusés. D’autres sont utilisés à des fins d’analyse/de fonctionnalité/de ciblage et peuvent être refusés. Pour plus d’informations, vous pouvez consulter notre Politique en matière de cookies . Vous pouvez gérer/modifier vos préférences en matière de cookies à tout moment. Si vous ne gérez pas vos préférences en matière de cookies, seuls les cookies strictement nécessaires seront acceptés.
