Etat d’avancement des travaux

Malgré les contraintes liées à la pandémie du coronavirus, des étapes importantes des travaux ont pu être franchies dans le cadre du projet Gouy-Monceau :
  • La fiabilisation de la liaison A (amenée à rester) a été menée avec succès. Cette étape était nécessaire afin d’en prolonger sa durée de vie pour ensuite pouvoir procéder au démontage de la deuxième liaison.
  • Les travaux préparatoires au démontage de la liaison B ont également été effectués avec succès.

Désormais ce sont les conducteurs électriques de la liaison B qui pourront être retirés. Cette étape démarrera très prochainement et durera jusqu’au mois de juillet 2021.

Le démontage des structures des pylônes ainsi que de leur fondation et prévu en 2022.

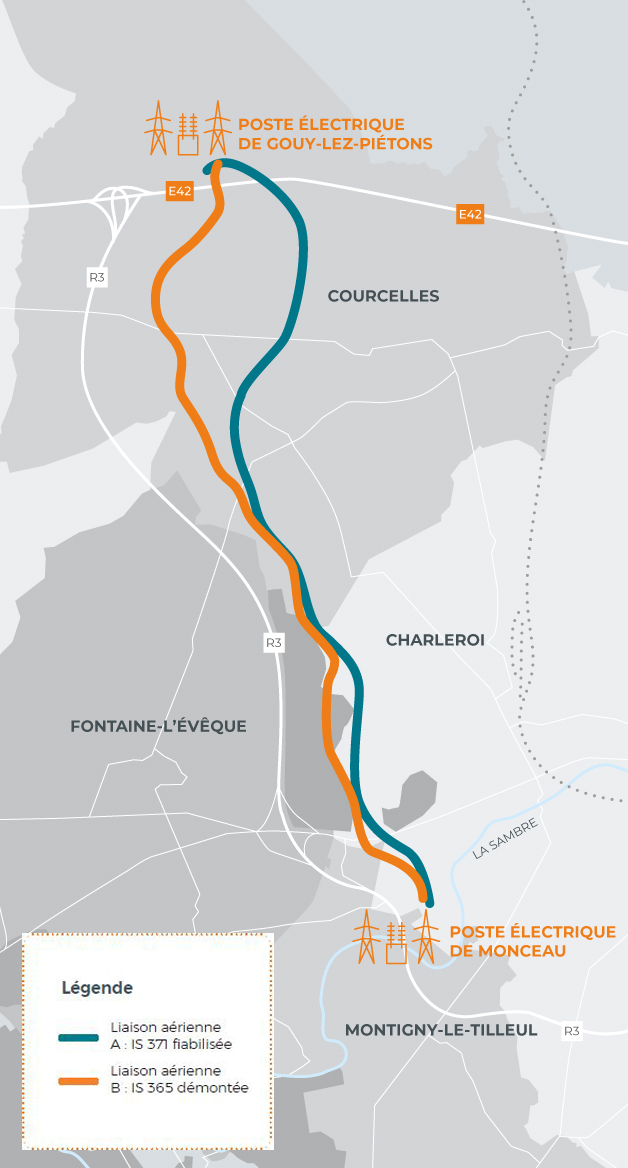

Pour rappel, le projet Gouy-Monceau vise à optimiser les liaisons aériennes existantes (70-244- IS 371 et 70.243- IS365) entre les postes électriques de Gouy-les-Piétons (Courcelles) et Monceau (Charleroi). Cette optimisation se fait tout en gardant le même niveau de tension et continuant à contribuer à la sécurité d’approvisionnement en électricité de la région.


Ce site web utilise des cookies pour optimaliser votre expérience de navigation. Certains de ces cookies sont strictement nécessaires pour garantir le fonctionnement de ce site web et ne peuvent pas être refusés. D’autres sont utilisés à des fins d’analyse/de fonctionnalité/de ciblage et peuvent être refusés. Pour plus d’informations, vous pouvez consulter notre Politique en matière de cookies . Vous pouvez gérer/modifier vos préférences en matière de cookies à tout moment. Si vous ne gérez pas vos préférences en matière de cookies, seuls les cookies strictement nécessaires seront acceptés.
