Voortgang van de werkzaamheden
- De versterking van de A-verbinding (die moet blijven) is met succes voltooid. Deze stap was noodzakelijk om de levensduur van de verbinding te verlengen en vervolgens over te gaan tot de ontmanteling van de tweede verbinding.
- De voorbereidende werkzaamheden voor de ontmanteling van de B-verbinding zijn eveneens met succes voltooid.
De elektrische geleiders van de B-verbinding kunnen nu worden verwijderd. Deze fase zal zeer binnenkort van start gaan en zal duren tot juli 2021.
De ontmanteling van de pyloonstructuren en van de bijhorende funderingen is gepland voor 2022.

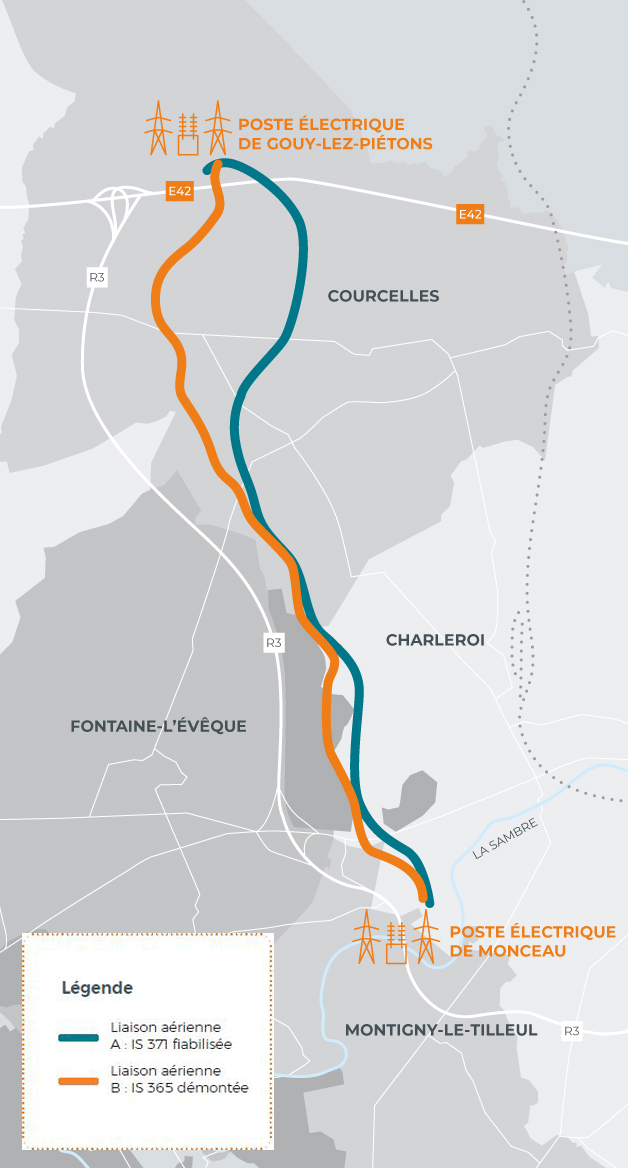

Ter herinnering: het Gouy-Monceauproject beoogt de optimalisering van de bestaande bovengrondse verbindingen (70-244-IS 371 en 70.243-IS365) tussen de hoogspanningsstations van Gouyy-les-Piétons (Courcelles) en Monceau (Charleroi). Deze optimalisering gebeurt met behoud van hetzelfde spanningsniveau en blijft bijdragen tot de bevoorradingszekerheid in de regio.
