Ciply-Pâturages

Reconstruction d’une ligne à haute tension suite au démontage de la liaison aérienne 2x70 kV entre les postes électriques de Ciply et celui de Pâturages. .

Une liaison essentielle pour la sécurité d’approvisionnement de la région

La construction d’une nouvelle liaison reste indispensable pour garantir la sécurité d’approvisionnement. La liaison 2x70 kV qui reliait les postes électriques de Ciply et Pâturages datait de 1932 et présentait d’importants signes d’usures. Les travaux de démontage de cette liaison de 8,1 km et composée de 66 pylônes ont pris fin en mars 2019.



  • texte

    Dans l'intérêt de la société

    Grâce à une collaboration étroite avec Ores, gestionnaire du réseau de distribution, qui a réalisé des travaux de consolidation de son réseau, la sécurité d’approvisionnement sera assurée à court terme.

    Les travaux de consolidation d’Ores consistaient à placer des câbles moyenne tension entre les postes de Jemappes et de Ciply pour renforcer le réseau (liaison aussi appelée trunk). En cas d’incident sur la liaison 70 kV alimentant le poste de Pâturages, la sécurité d’alimentation de la région sera assurée par le réseau d’Ores.

    Malgré les travaux de consolidation, une nouvelle liaison électrique haute tension entre Ciply et Pâturages reste indispensable, tant pour assurer la sécurité d’alimentation que pour répondre au développement économique de la région, en ce compris l’intégration des énergies renouvelables.

  • environnement

    Environnement

    En tant qu'entreprise socialement responsable, Elia est très attachée à la thématique environnementale. Elle contribue activement à la transition énergétique et accorde une attention particulière à la sauvegarde de la biodiversité. Elle développe également son réseau en mettant en place des collaborations étroites avec les autorités locales, les riverains et l’ensemble des partenaires locaux concernés par ses projets d’infrastructure.

    Une Étude des Incidences sur l’Environnement (EIE) a d’ailleurs été réalisée par un bureau d’études indépendant.

    En phase travaux, Elia veille également à limiter au maximum les impacts de ses projets d’infrastructure sur l’Environnement local dans lequel ils s’implantent.
  • Planning

    • Réunion d’Information Préalable : 29 septembre 2020
    • Etude des Incidences sur l’Environnement : Octobre 2020 – Mars 2021
    • Présentation des résultats de l'EIE: 27 mai 2021
    • Introduction de la demande de permis – Août 2021
    • Enquête Publique : du 04 au 18 octobre 2021
    • Décision des autorités compétentes : début 2022
    • Travaux : novembre 2022 à février 2025

News

28 octobre 2022

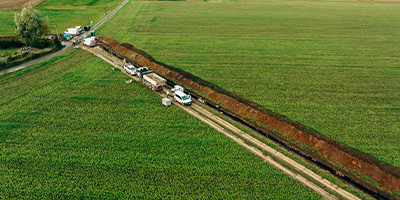

Début du chantier

Suite à une décision favorable des instances régionales wallonnes reçue début 2022, le Gestionnaire du Réseau de Transport d’électricité, Elia, va pouvoir entamer ses travaux de pose d’une nouvelle liaison électrique souterraine 150 kV entre les postes de Ciply et de Pâturages.

23 novembre 2021

Sondages entre fin novembre et fin décembre

Dans le cadre du projet de liaison souterraine entre les postes de Ciply et de Pâturages, différents sondages doivent être réalisés sur le territoire des communes concernées par le projet.



Contactez-nous

Vous êtes concernés par un projet et vous souhaitez nous poser une question?
Notre équipe est à votre disposition.

Ce site web utilise des cookies pour optimaliser votre expérience de navigation. Certains de ces cookies sont strictement nécessaires pour garantir le fonctionnement de ce site web et ne peuvent pas être refusés. D’autres sont utilisés à des fins d’analyse/de fonctionnalité/de ciblage et peuvent être refusés. Pour plus d’informations, vous pouvez consulter notre Politique en matière de cookies . Vous pouvez gérer/modifier vos préférences en matière de cookies à tout moment. Si vous ne gérez pas vos préférences en matière de cookies, seuls les cookies strictement nécessaires seront acceptés.
