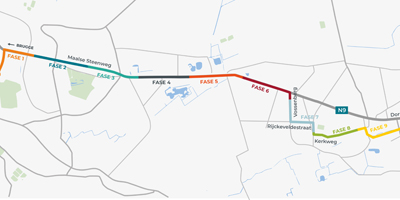

Aperçu du planning des travaux 2021
Ces travaux auront lieu en 9 phases afin de limiter les nuisances dans le temps et l’espace. En 2020, 4 phases ont été entièrement terminées. Un nouveau planning de chantier a été établi pour 2021 en raison de l’impact des mesures de lutte contre le coronavirus. Les différentes zones de chantier restent identiques mais le calendrier a légèrement changé.
Planning phase 3 : Maalse Steenweg (N9)
Pose des gaines d'attente finalisée en 2020
Ces derniers mois, Elia a réalisé des forages dirigés au niveau de la Maalse Steenweg (N9) sous les carrefours avec le Doornhut et l’Engelendalelaan. Ces carrefours sont en effet critiques en termes d’accessibilité et de fluidité du trafic. Le trafic de la Maalse Steenweg pourra ainsi continuer à emprunter ces carrefours lors de la phase 3 des travaux, à savoir la pose des câbles électriques sous la bande centrale. C’est un point essentiel pour l’accessibilité et la fluidité du trafic .
Pose de câbles électriques sous la bande centrale à partir de janvier 2021
De début janvier à fin mars 2021, Elia poursuivra les travaux sur la Maalse Steenweg (N9). Ceux-ci auront lieu entre les numéros 267 et 337. Au début des travaux, une tranchée sera creusée dans la bande centrale de la Maalse Steenweg. Quand la tranchée aura été réalisée sur toute la longueur de la zone de chantier, Elia procédera à la pose des câbles électriques souterrains. La tranchée sera ensuite remblayée et la bande centrale sera remise dans son état d’origine. Durant les travaux, les habitations et les commerces restent toujours accessibles. Le nombre de bandes pour traverser la Maalse Steenweg (N9) ou faire demi-toursera cependant réduit.
Planning phase 7 : Vossenberg-Zwinstraat
Pose de câbles électriques entre le Vossenberg et la Zwinstraat à partir de janvier 2021
De début janvier à fin avril 2021, Elia posera les nouveaux câbles électriques souterrains dans le Vossenberg, la Rijckeveldestraat et la Zwinstraat. Au début des travaux, une tranchée sera creusée dans la voirie. Quand la tranchée aura été réalisée sur toute la longueur de la zone de chantier, Elia procédera à la pose des câbles électriques souterrains. La tranchée sera ensuite remblayée et le revêtement sera réparé.
Trafic dévié
Pendant les travaux, le trafic de transit entre la Zwinstraat et la Bruggesteenweg ou la Maalse Steenweg (N9) sera dévié dans les deux sens via le Kerkweg. La circulation locale reste possible à hauteur de la zone de chantier dans le Vossenberg, la Rijckeveldestraat et la Zwinstraat. Les commerces et les habitations restent toujours accessibles.
