Planning de travaux modifié pour certains tronçons de câble
En raison de circonstances exceptionnelles, Elia ne pourra pas réaliser les travaux de certains tronçons de câble aux moments prévus. Vous trouverez ci-dessous un aperçu du planning adapté, tronçon par tronçon.

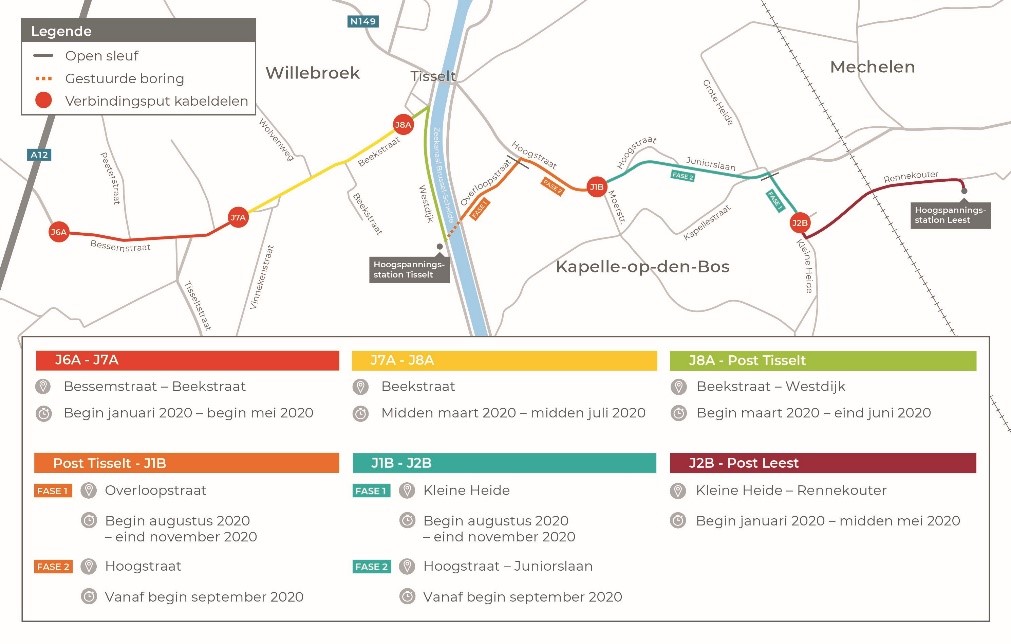

Travaux à Tisselt
Selon le nouveau planning, Elia travaillera de début mars à fin juin 2020 dans la Beekstraat et la Westdijk (tronçon J8A - poste Tisselt). Le forage souterrain à partir du poste à haute tension de Tisselt jusqu’à l’Overloopstraat aura donc lieu plus tôt que prévu. Le site sera temporairement remis en état.
Par ailleurs, les travaux de tranchée dans l’Overloopstraat et la Hoogstraat (tronçon de câble poste Tisselt - J1B) sont prévus de début août à fin novembre 2020. Les travaux de tranchée se déroulent en deux phases :
- Phase 1 : dans l’Overloopstraat, les travaux démarreront début août 2020.
- Phase 2 : dans la Hoogstraat, les travaux démarreront début septembre 2020.
Travaux à Leest
Les travaux dans la Hoogstraat, la Juniorslaan et la Kleine Heide (tronçon de câble J1B - J2B) sont planifiés de début août à fin novembre 2020. Ces travaux auront eux aussi lieu en deux phases :
- Phase 1 : les travaux de la Kleine Heide démarreront début août 2020.
- Phase 2 : dans la Hoogstraat et la Juniorslaan, Elia entamera les travaux en septembre 2020.
- Dans la Bessemstraat à Tisselt, les tranchées dans lesquelles les câbles seront tirés sont actuellement creusées. Selon le planning actuel, le tirage des câbles aura lieu les 17 et 18 mars 2020. Début mai 2020, l’entrepreneur achèvera les travaux dans la Bessemstraat, sous réserve de circonstances imprévues.
- Dans la Kleine Heide et le Rennekouter à Leest, Elia procède actuellement à des travaux d'excavation. Le tirage des câbles est prévu pour les 24 et 25 mars 2020. La fin des travaux est prévue courant mai 2020.
