Tienen – Kersbeek - Diest
Vernieuwing hoogspanningsnet regio Tienen, Kersbeek en Diest.

-
In het belang van de samenleving
Elia bereidt het elektriciteitsnet rondom Tienen, Kersbeek en Diest voor op de toekomst door middel van verschillende herstructureringswerken. Dit is nodig omdat er door de energietransitie een stijgende energievraag wordt verwacht bij bedrijven en particulieren, denk maar aan de opkomst van elektrisch rijden en laden. Om tegemoet te komen aan deze vraag, verhoogt Elia het net in de regio Hageland van 70kV naar 150kV. Hierdoor zal er meer energie getransporteerd kunnen worden.
Concreet plaatst Elia nieuwe elektrische installaties in verschillende hoogspanningsstations in de regio en legt een nieuwe ondergrondse hoogspanningsverbinding (150kV) aan tussen de hoogspanningsstations van Tienen, Kersbeek en Diest. Ook zal de ondergrondse kabelverbinding die momenteel van Avernas tot de voorpost van Tienen loopt, doorgetrokken worden tot het hoogspanningsstation in Tienen. Na het uitvoeren van deze werken zal Elia op termijn de bovengrondse 70kV-hoogspanningsverbinding tussen Diest en Tienen afbreken.
-

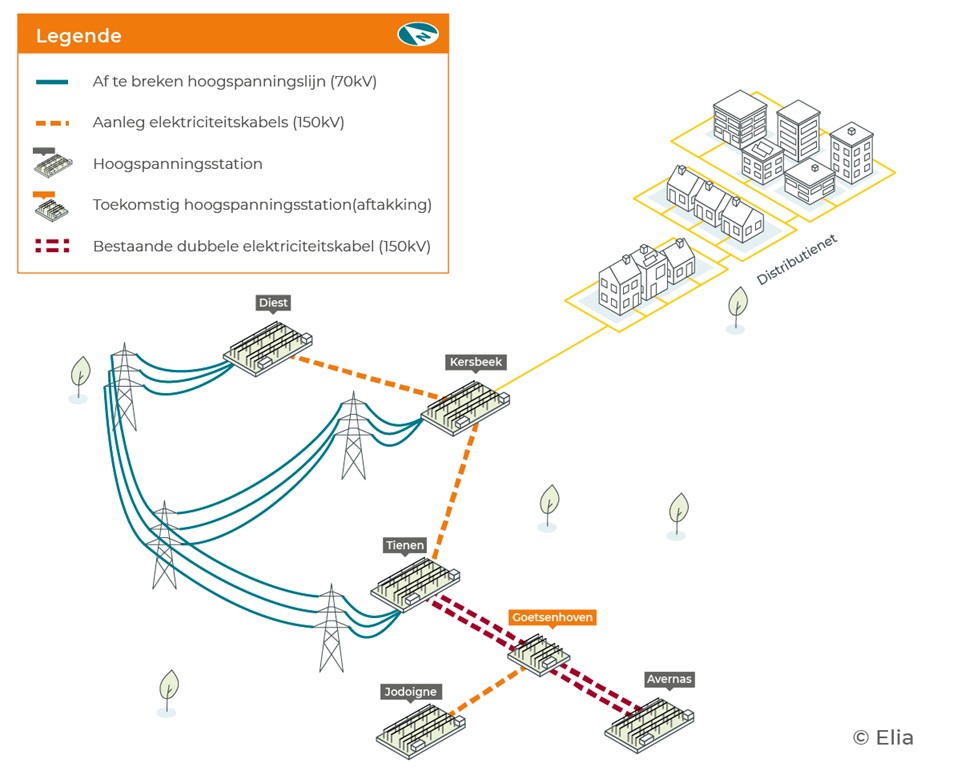

Interactive map
Interactieve kaart van de werkzaamheden:
-
Vernieuwing hoogspanningsstation Tienen
Elia voert aan het hoogspanningsstation op de Aarschotsesteenweg in Tienen de volgende werkzaamheden uit:
- Vervanging van verouderde 70kV-installaties door 150kV-installaties
Dit is nodig om het hoogspanningsstation voor te bereiden op de aansluiting op het 150kV-net. - Nieuwe transformator
Een transformator zet spanning om van een hoger naar lager niveau en omgekeerd. Van de huidige transformatoren wordt één 150kV-transformator verplaatst en een tweede 150kV-transformator bijgebouwd. De nieuwe transformator is een geluidsarm toestel dat minder bromgeluiden zal produceren. - Compacte uitbouw hoogspanningsvelden
De schakelapparatuur in een hoogspanningsstation, vergelijkbaar met de verdeelkast voor elektriciteit in een huis, staat onder hoge spanning en moet geïsoleerd worden om kortsluiting te voorkomen. Isoleren kan op twee manieren: met lucht (Air Insulated Switchgear of AIS) of met SF6-gas (Gas Insulated Switchgear of GIS). De huidige AIS-installatie in het hoogspanningsstation van Tienen wordt omgevormd naar een GIS-installatie, wat kleiner en compacter is. De huidige relaiszaal, als het ware de “controlekamer’ waarin de werking van het hoogspanningsstation opgevolgd wordt en van waaruit continu data naar Elia wordt doorgestuurd, zal vanwege de nieuwe GIS-installatie ook vervangen worden door een nieuwe. - Afbraak ‘voorpost’ Elzenbosveld
Op een paar honderd meter van het hoogspanningsstation Tienen bevindt zich momenteel een ‘voorpost’ in de Elzenbosveldweg. Dit hoogspanningsstation wordt afgebroken en de kabels die vanuit Avernas naar de voorpost in de Elzenbosveldweg lopen, worden doorgetrokken tot het hoogspanningsstation van Tienen.
Deze werken zullen plaatsvinden binnen de huidige perceelsgrenzen van het hoogspanningsstation.
Planning
- Februari 2025: indienen omgevingsvergunningaanvraag
- September 2025: start werken aan post Tienen
- Juni 2029: einde werken aan post Tienen
- Vervanging van verouderde 70kV-installaties door 150kV-installaties
-
Aanleg ondergrondse kabelverbinding tussen hoogspanningsstation Tienen en Elzenbosveld
Elia legt nieuwe dubbele ondergrondse elektriciteitskabels (150kV) aan tussen het hoogspanningsstation van Tienen en de Elzenbosveldweg. Dit staat los van de omgevingsvergunningsaanvraag die Elia indient voor de vernieuwingen aan de post van Tienen.
- Aanleg nieuwe dubbele ondergrondse kabelverbinding
Elia breekt de ‘voorpost’ in de Elzenbosveldweg af. De huidige dubbele ondergrondse elektriciteitskabels (150kV) die tussen Avernas en de Elzenbosveldweg lopen, worden doorgetrokken tot aan het hoogspanningsstation van Tienen.
Planning
- Januari 2027: start aanleg ondergrondse kabelverbinding
- Januari 2027: einde aanleg ondergrondse kabelverbinding
- Aanleg nieuwe dubbele ondergrondse kabelverbinding
-
Vernieuwing hoogspanningsstation Kersbeek
Elia voert aan het hoogspanningsstation in Kersbeek-dorp de volgende werkzaamheden uit:
- Vervanging van verouderde 70kV-installaties door 150kV-installaties
Dit is nodig om het hoogspanningsstation voor te bereiden op de aansluiting op het 150kV-net. - Compacte uitbouw hoogspanningsvelden
De schakelapparatuur in een hoogspanningsstation, vergelijkbaar met de verdeelkast voor elektriciteit in een huis, staat onder hoge spanning en moet geïsoleerd worden om kortsluiting te voorkomen. Isoleren kan op twee manieren: met lucht (Air Insulated Switchgear of AIS) of met SF6-gas (Gas Insulated Switchgear of GIS). De huidige AIS-installatie in het hoogspanningsstation van Kersbeek wordt omgevormd naar een GIS-installatie, wat kleiner en compacter is. De huidige relaiszaal, als het ware de “controlekamer’ waarin de werking van het hoogspanningsstation opgevolgd wordt en van waaruit continu data naar Elia wordt doorgestuurd, zal vanwege de nieuwe GIS-installatie ook vervangen worden door een nieuwe. - Vervanging van bestaande transformatoren
Met een transformator wordt spanning van een hoger naar lager niveau omgezet en omgekeerd. In het hoogspanningsstation van Kersbeek worden er twee nieuwe transformatoren geplaatst ter vervanging van de twee oude. Elia gebruikt hiervoor geluidsarme transformatoren conform de geluidswetgeving. Ook plaatst Elia geluidsmuren rond de nieuwe transformatoren. - Plaatsing van dwarsregeltransformator
Deze speciale transformator ziet eruit als een normale transformator maar dient om de stroom van elektriciteit over het hoogspanningsnet ‘zoals een waterkraan’ te regelen. Ook rond deze transformator voorziet Elia de nodige geluidsmuren.
Deze werken zullen een uitbreiding van het hoogspanningsstation op eigen terrein creëren.
Planning
- April 2025: indienen omgevingsvergunningsaanvraag
- Januari 2026: start werken hoogspanningsstation Kersbeek
- Juni 2031: einde werken hoogspanningsstation Kersbeek
- Vervanging van verouderde 70kV-installaties door 150kV-installaties
-
Vernieuwing hoogspanningsstation Diest
Elia voert aan het hoogspanningsstation aan de Turnhoutsebaan de volgende werkzaamheden uit:
- Vervanging van verouderde 70kV-installaties door 150kV-installaties
Dit is nodig om het hoogspanningsstation voor te bereiden op de aansluiting op het 150kV-net. - Compacte uitbouw hoogspanningsvelden
De schakelapparatuur in een hoogspanningsstation, vergelijkbaar met de verdeelkast voor elektriciteit in een huis, staat onder hoge spanning en moet geïsoleerd worden om kortsluiting te voorkomen. Isoleren kan op twee manieren: met lucht (Air Insulated Switchgear of AIS) of met SF6-gas (Gas Insulated Switchgear of GIS). De huidige AIS-installatie in het hoogspanningsstation van Diest wordt voor het grootste deel omgevormd naar een GIS-installatie, wat kleiner en compacter is. De huidige relaiszaal, als het ware de “controlekamer’ waarin de werking van het hoogspanningsstation opgevolgd wordt en van waaruit continu data naar Elia wordt doorgestuurd, zal vanwege de nieuwe GIS-installatie ook vervangen worden door een nieuwe. - Vervanging van bestaande transformatoren
Met een transformator wordt spanning van een hoger naar lager niveau omgezet en omgekeerd. In het hoogspanningsstation van Kersbeek worden de 70kV transformatoren vervangen door 150kV transformatoren en wordt er een extra transformator bijgeplaatst. Elia gebruikt hiervoor geluidsarme transformatoren conform de geluidswetgeving. Ook plaatst Elia geluidsmuren rond de nieuwe transformatoren.
Deze werken zullen plaatsvinden zonder uitbreiding van het hoogspanningsstation.
Planning
- September 2025: indienen omgevingsvergunningsaanvraag
- April 2026: start werken hoogspanningsstation Diest
- December 2032 (vermoedelijk): einde werken hoogspanningsstation Diest
- Vervanging van verouderde 70kV-installaties door 150kV-installaties
-
Aanleg ondergrondse elektriciteitsverbinding (150kV) tussen hoogspanningsstations Tienen en Diest
Elia legt een nieuwe ondergrondse elektriciteitsverbinding (1x150kV) aan tussen de hoogspanningsstations Tienen en Diest via het hoogspanningsstation van Kersbeek.
Planning
- September 2025: indienen omgevingsvergunningsaanvraag
- Augustus 2026: start aanleg ondergrondse kabel Diest-Tienen via Kersbeek
- December 2029: einde aanleg ondergrondse kabel Diest-Tienen via Kersbeek
-
Afbraak bovengrondse 70kV-verbinding tussen Tienen en Diest
Ten slotte plant Elia de afbraak van de verouderde hoogspanningslijn (70kV) tussen Tienen, Diest en Kersbeek (twee draadstellen) aangezien deze zijn levenseinde nadert en de aanleg van de nieuwe ondergrondse kabels (150kV) de energiebevoorrading in de regio verzekert. De afbraak van de hoogspanningslijn volgt pas nadat de nieuwe ondergrondse kabel in dienst is.
-
Omgeving
Elia houdt tijdens haar werken steeds rekening met de omgeving. De hoogspanningsnetbeheerder houdt zich aan enkele maatregelen die de hinder en impact op de omgeving te beperken.
- De werken gebeuren enkel overdag, tussen 7 uur ’s ochtends en 19 uur ’s avonds.
- Elia garandeert dat woningen en bedrijven steeds bereikbaar blijven tijdens de werken.
- In geval van specifieke en tijdelijk verhoogde hinder voor omwonenden zal Elia of haar onderaannemer(s) de betrokkenen hiervan individueel op de hoogte brengen.
- Wanneer er omleidingen nodig zijn voor het gewone verkeer wordt dit met de wegbeheerder afgesproken en duidelijk gecommuniceerd naar omwonenden.
- De terreinen worden na de werken altijd hersteld in hun oorspronkelijke staat.
-
