Start aanleg ondergrondse elektriciteitskabels
Begin mei 2022 start Elia met de aanleg van ondergrondse elektriciteitskabels (150kV) tussen het hoogspanningsstation Bas-Warneton (Neerwaasten) en Wevelgem. De werken zijn nodig om een betrouwbare voorziening van elektriciteit te blijven garanderen voor bedrijven en burgers.
Werken in fasen

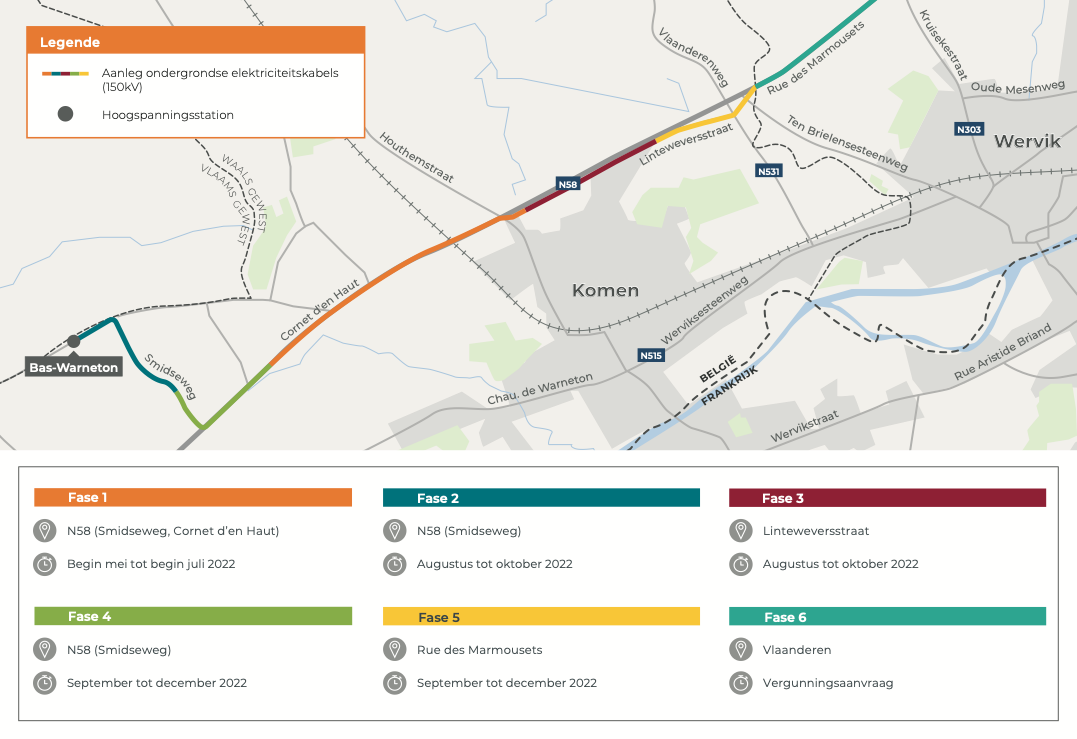

Elia start vanaf begin mei 2022 met de aanleg van ondergrondse elektriciteitskabels tussen het hoogspanningsstation Bas-Warneton in Neerwaasten en Wevelgem. De werken gaan van start in het Waals Gewest. Voor het Vlaams Gewest is op dit moment de vergunningsaanvraag lopende. De werken gebeuren in verschillende fasen om de hinder te beperken in tijd en ruimte. De werken duren tot eind 2022, daarna gaat het project verder in Vlaanderen. Onderstaande kaart geeft een overzicht van de werfplanning.
