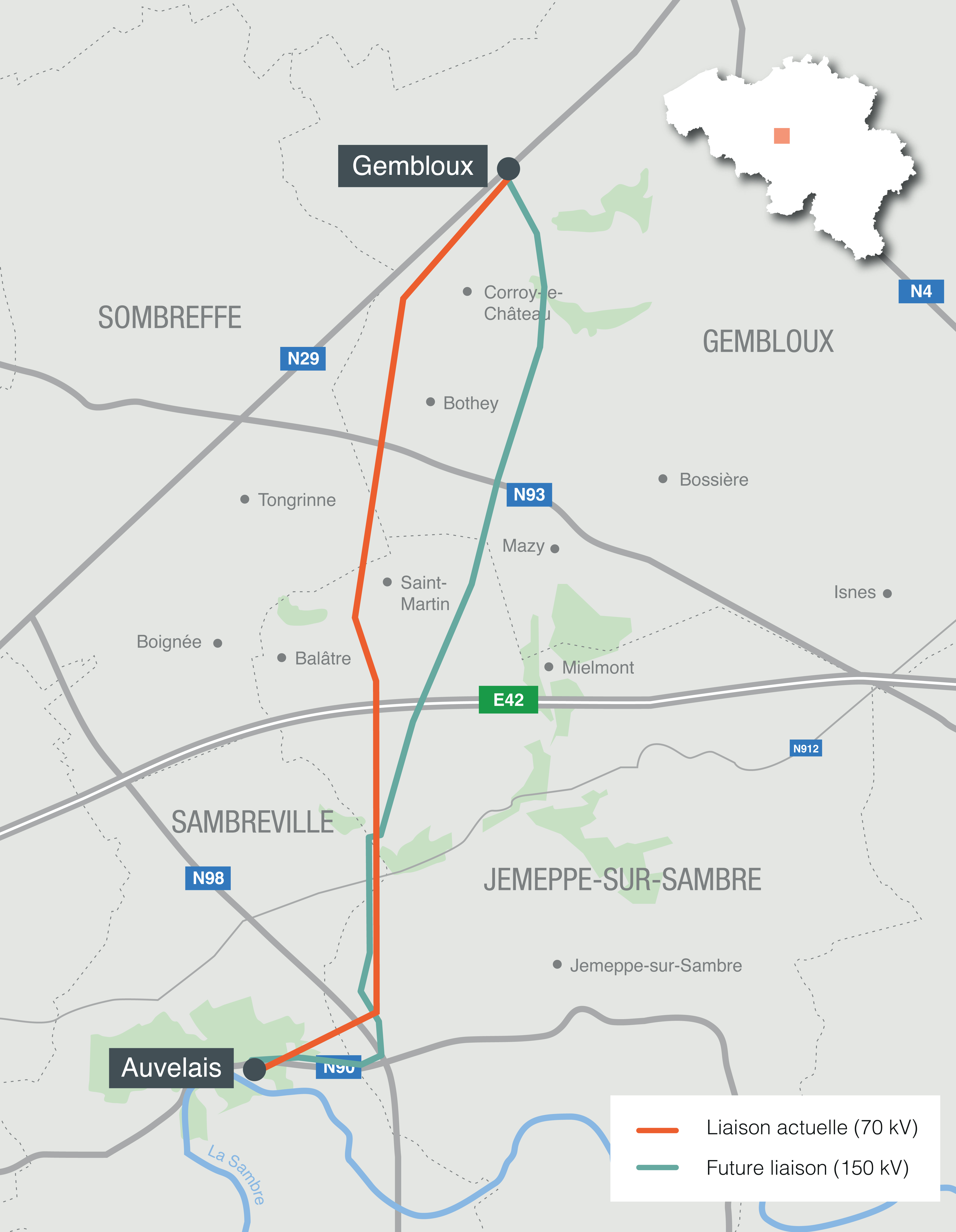

Auvelais-Gembloux
Afbraak van de hoogspanningslijn van 70 kV tussen de hoogspanningsstations van Auvelais en Gembloux en vervanging door een hoogspanningslijn met 2 draadstellen van 150 kV.
Een investering voor de toekomst
Elia zal de elektriciteitslijn 1x70 kV tussen het hoogspanningsstation van Auvelais (in Jemeppe-Sur-Sambre) en het hoogspanningsstation van Gembloux demonteren. Deze verbinding zullen we meteen vervangen door een nieuwe lijn van 2x150kV.
De huidige lijn uit 1938 heeft het einde van haar levensduur bereikt en kan in de toekomst niet voldoen aan de elektriciteitsbehoeften in de regio.
-
In het belang van de samenleving
Drie noden waarop dit project inspeelt:
- De veiligheid van de burgers en de infrastructuur waarborgen
- De betrouwbaarheid van het net versterken
- De energietransitie mogelijk maken
Om deze drie uitdagingen aan te gaan, voorziet Elia:
- De aanleg van een ondergrondse verbinding van 2x150 kV
- De ontmanteling van de huidige verbinding
- De omschakeling van 1x70 kV naar 2x150 kV
Elia investeert 10 miljoen euro in dit infrastructuurproject. Deze investering werd in het kader van het Federaal Ontwikkelingsplan 2015-2025 goedgekeurd door de minister van Energie.
Elia beheert haar investeringen als een ‘goede huisvader’: elke uitgegeven euro moet worden goedgekeurd door de overheid in een federaal of regionaal plan en moet weldoordacht zijn.
Het hele project steunt op die filosofie.
-
Omgeving
Als een maatschappelijk verantwoord bedrijf engageert Elia zich voor het milieu. Elia draagt actief bij aan de energietransitie en besteedt bijzondere aandacht aan het behoud van de biodiversiteit. Zo werkt Elia nauw samen met de lokale besturen, de omwonenden en alle lokale partners die bij haar uitbreidings- of versterkingsprojecten van het net betrokken zijn.
Er werd overigens een Milieu-effectenbeoordeling opgesteld door een onafhankelijk studiebureau.
Tijdens de werkzaamheden, ziet Elia erop toe dat zij de effecten van haar infrastructuurprojecten op de lokale omgeving zoveel mogelijk beperkt.
-
Planning
Het eerste circuit zal in september 2022 onder spanning worden gezet. Dan kan de huidige bovengrondse luchtlijn worden ontmanteld: eind 2022 worden de geleiders verwijderd, begin 2023 volgt de ontmanteling van de masten en de funderingen.

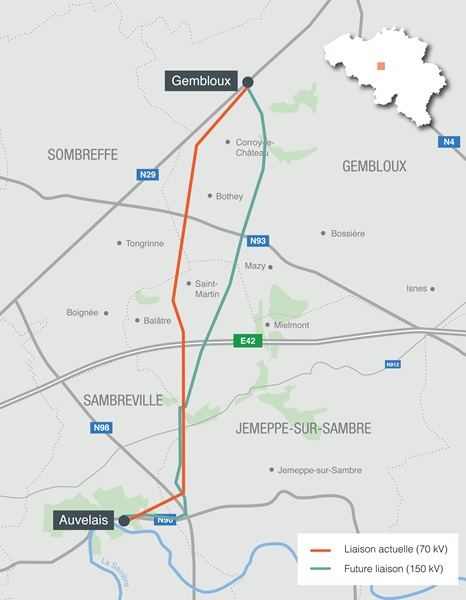

De interactieve kaart hieronder geeft meer informatie over de geplande werken tijdens het project.
-
Documenten
Openbaar onderzoek
Bewonersbrief - Maart 2020 (in het Frans)
Bewonersbrief - November 2019 (in het Frans)
Infomarkt presentatie - November 2019 (in het Frans)
Bewonersbrief - Maart 2017 (in het Frans)
Bewonersbrief - Scadeaustraat - Maart 2022 (in het Frans)
Bewonersbrief - Mei 2022 (in het Frans)
Bewonersbrief - September 2022 (in het Frans)
Nieuws
28 september 2022
Demontage van de oude 70 kV-verbinding
Na 18 maanden van werkzaamheden is de aanleg van de nieuwe ondergrondse 150 kV-verbinding tussen de stations van Auvelais en Gembloux voltooid. Op 20 september werd de verbinding met succes onder spanning gebracht. Door de aanleg van deze ondergrondse lijn is de bevoorradingszekerheid gegarandeerd en kunnen we begin oktober beginnen aan de demontage van de oude luchtlijn.
26 april 2021
Begin van de werkzaamheden op 26 april: blijf op de hoogte dankzij de interactieve kaart!
Volgens de voorlopige planning zullen de werkzaamheden aan de eerste 150 kV-verbinding tussen de hoogspanningsstations van Auvelais en Gembloux van start gaan op 26 april 2021.
